Badsystem im Bestand

Wie funktioniert ein Umbau bei besser zuhause?

Vom Aufmaß bis zur Abnahme: der Ablauf, die Entscheidungen im Bestand und was am Ende dokumentiert ist.

Fertig umgebautes altersgerechtes Bad mit bodengleicher Dusche.

Mehr als ein neues Bad.

Kurze Bauzeit. Kein Mietverlust.

Stufenschwelle raus, bodengleiche Dusche rein, Abdichtung neu aufgebaut, Anschlüsse sauber an Wand und Tür geführt. Ergebnis ist ein barrierefreies, dichtes Bad — auch für pflegebedürftige Menschen sicher nutzbar.

Umgebaut wird, während die Person im Objekt bleibt: kurze Bauzeit, minimale Behinderung, so staubfrei wie möglich.

Nachher
Vorher
VorherNachher
Regler greifen und ziehen — Bestandsbad vorher / nachher.
01 · Ablauf

Vier Schritte — dokumentiert, reproduzierbar, bestandstauglich.

Jeder Umbau folgt demselben Ablauf. Was sich pro Projekt ändert, ist der Bestand — nicht die Methode.

  1. 01

    Beratung vor Ort und Planung

    Aufmaß und Bestandsaufnahme — daraus ein detailliertes Angebot, das Ihre Technik freigeben kann.

    Unsere regionalen Berater kommen ins Objekt und gleichen den Bedarf des Mieters mit dem ab, was baulich machbar ist. Daraus entsteht kein Stapel Materiallisten, sondern ein prüf- und freigabefähiges Angebot. Anschließend setzen wir uns mit Ihren Technikern zusammen — im Zweifel gerne vor Ort mit unserem Bauleiter.

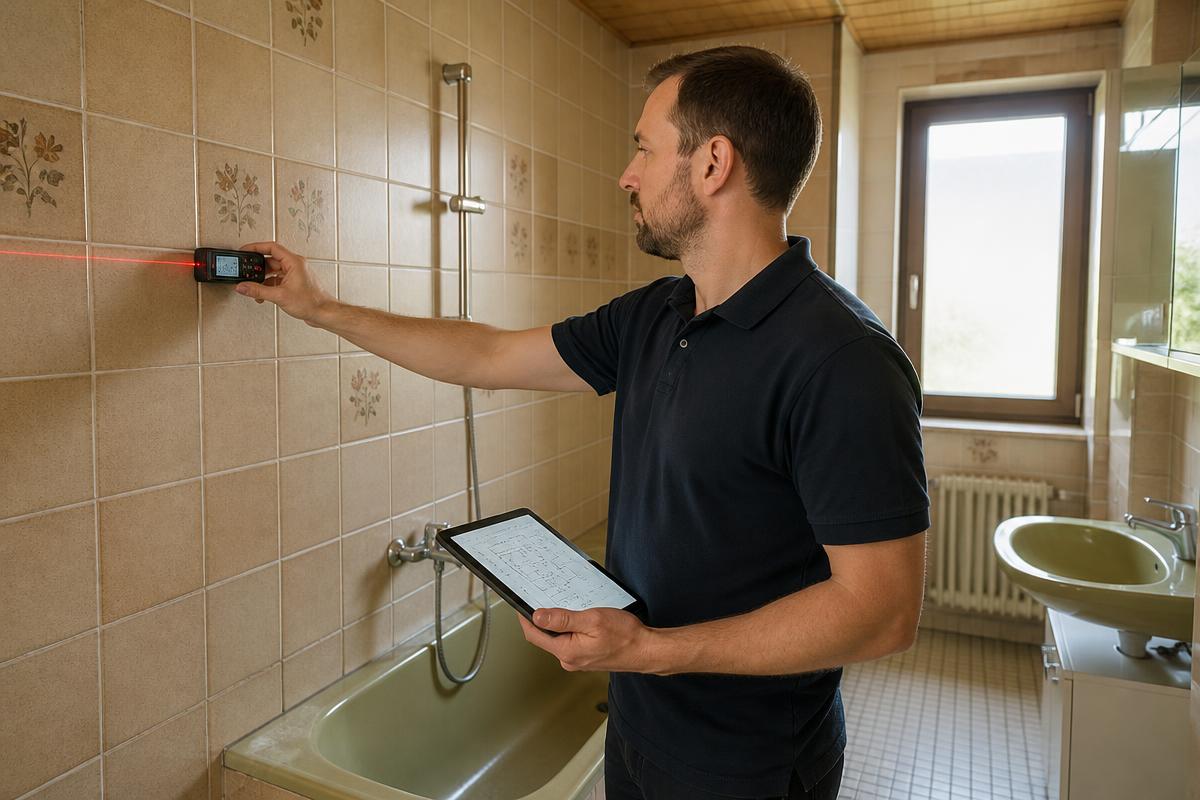

    Berater misst mit Lasermessgerät die Wand in einem Bestandsbad und notiert die Maße auf dem Tablet.
    Aufmaß und Bestandsaufnahme vor Ort.
    Detailliertes Angebot als Freigabegrundlage.
  2. 02

    Umbau im Bestand

    Sauberer Bestandsschutz bis zur Wohnungstür.

    Laufwege und angrenzende Flächen werden mit selbstklebendem Vlies abgeklebt. Die Tür wird je nach Wunsch mit Staubschutztür oder Staubabsauganlage geschützt. Bei den meisten Umbauten bleibt die Toilette nutzbar; Mieter und Pflegedienst erhalten vorab konkrete Zeiten.

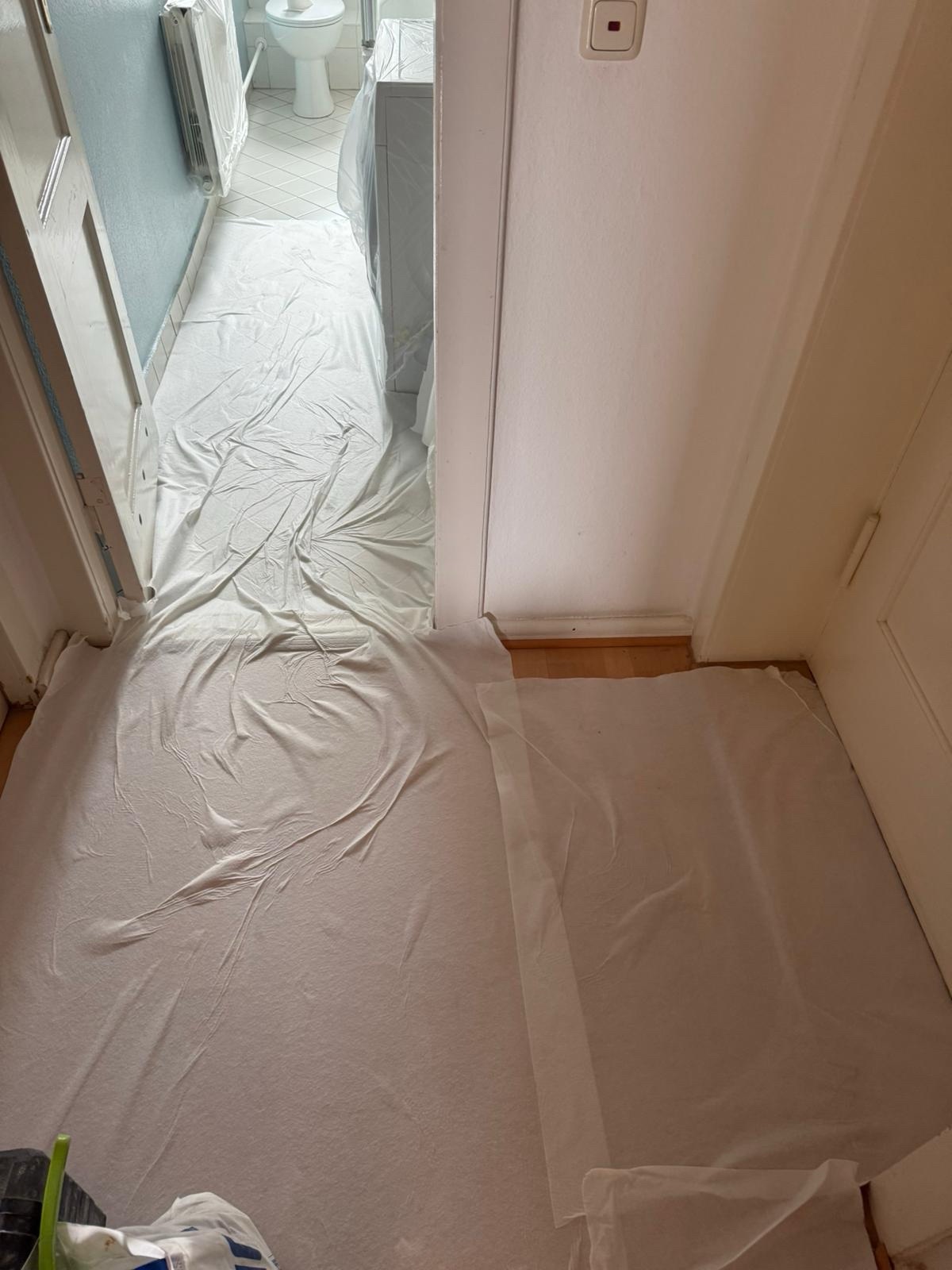

    Mit selbstklebendem Vlies geschützte Laufwege in einer bewohnten Wohnung
    Bestandsschutz mit Vlies bis zur Wohnungstür.
    Zwei Handwerker prüfen im Bestandsbad die Aufbauhöhe an der frisch beplankten Wand.
    Gearbeitet wird im bewohnten Objekt.
    Baustellen-Setup vor Arbeitsbeginn fotografiert.
  3. 03

    Aufbau, Abdichtung und kontrollierter Rückbau

    Der Punkt, an dem viele Bestandsbäder mittelfristig undicht werden.

    Der Nassbereich wird schichtweise aufgebaut — Konstruktion, Verbundabdichtung, Dichtbänder und Formteile an allen Anschlüssen. Beim kontrollierten Rückbau prüfen wir Feuchtigkeit, alte Abdichtungen, Auflagersituation und Leitungslagen; Auffälligkeiten stimmen wir direkt mit der Technik ab.

    Schnittzeichnung: gefliester bodengleicher Duschbereich mit Abdichtung im Bestand
    Gefliester Duschbereich im Schnitt.

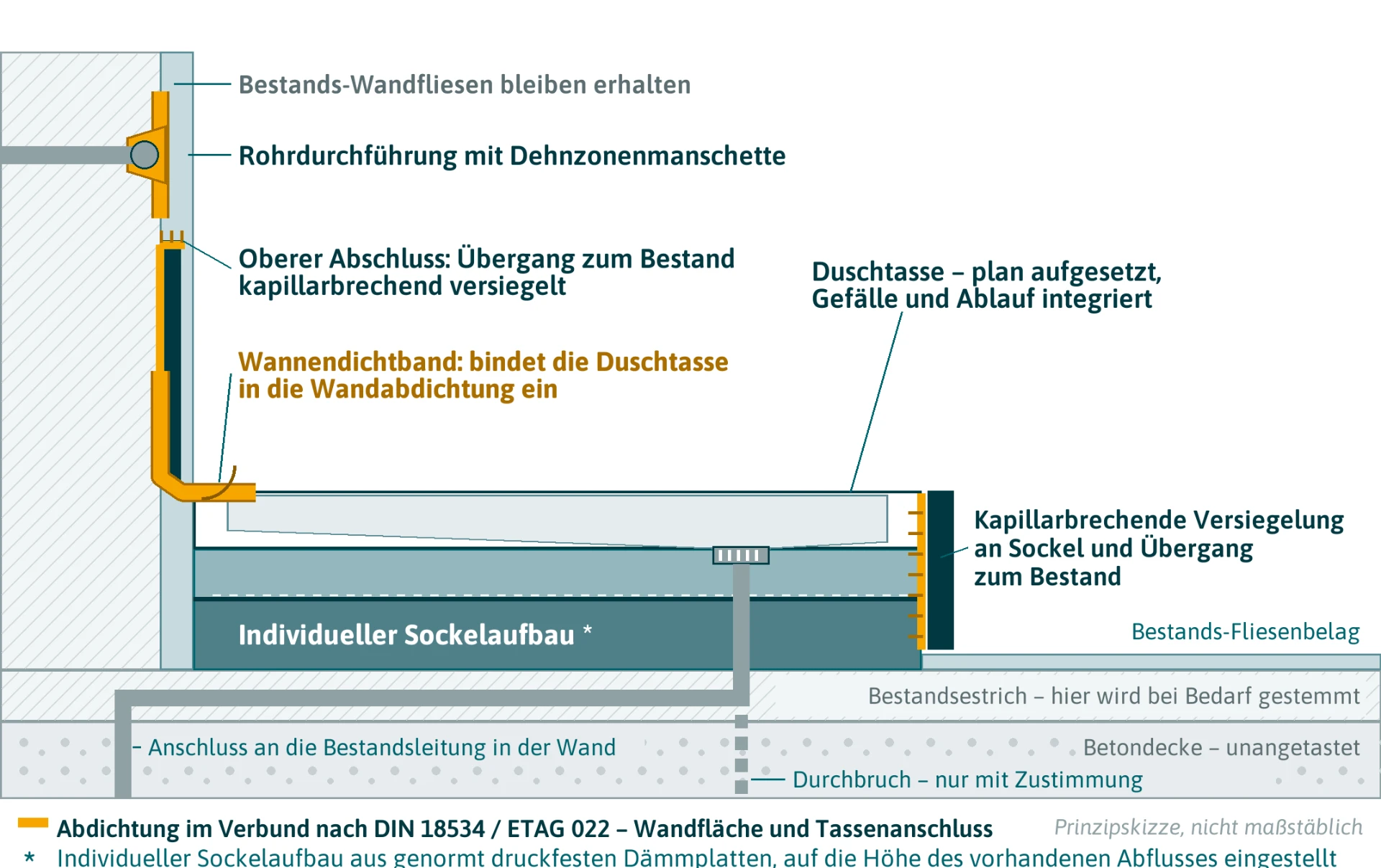

    Schnittzeichnung: bodengleiche Duschtasse mit Abdichtung im Bestand
    Variante Duschtasse im Schnitt.
    Abdichtung im Detail
    Fotodokumentation der Abdichtung und der Befunde.
  4. 04

    Abnahme und Dokumentation

    Saubere Abnahme — auf Wunsch gemeinsam vor Ort.

    Sicht- und Funktionsprüfung im Objekt: Wasserablauf, Türfunktion, Haltegriffe, rutschhemmender Belag, Anschlussfugen. Der Mieter wird eingewiesen, der Eigentümer erhält die Dokumentation — auf Wunsch gemeinsam übergeben.

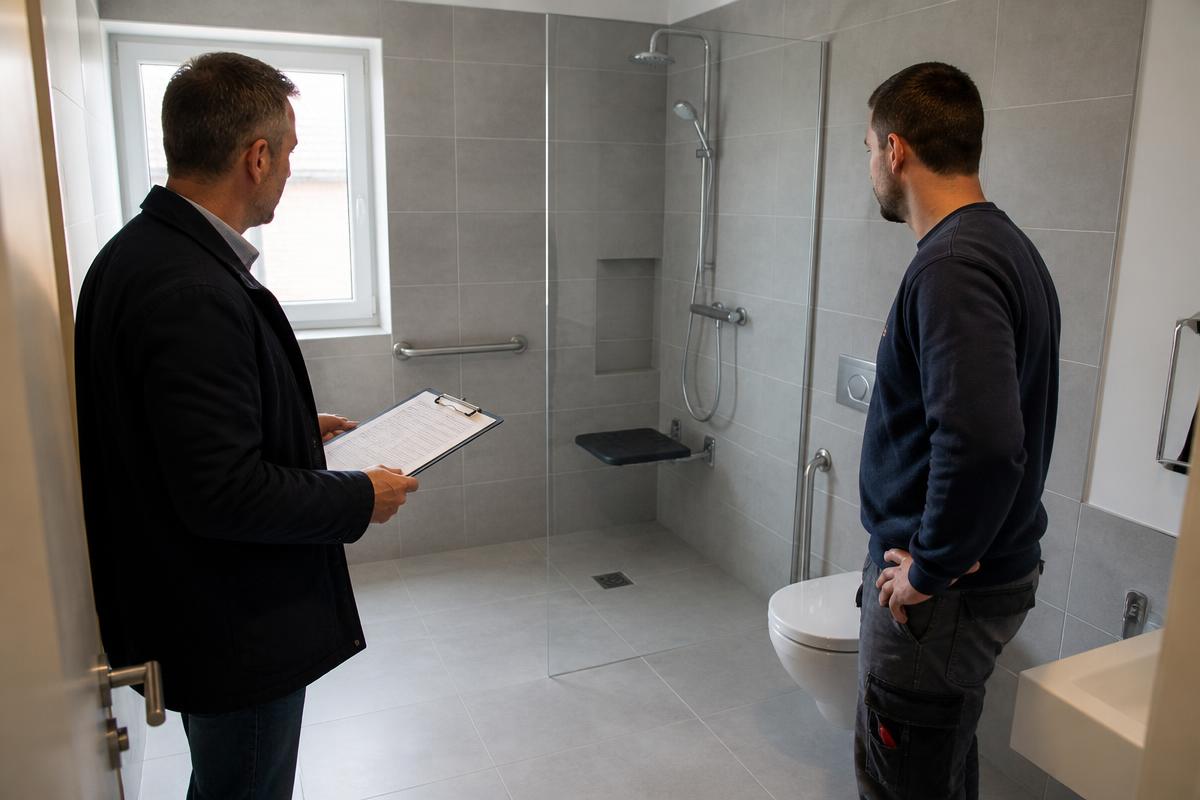

    Bauleiter und Techniker des Vermieters bei der gemeinsamen Abnahme im fertigen barrierefreien Bad, Protokoll auf dem Klemmbrett.
    Gemeinsame Abnahme mit Protokoll im fertigen Bad.
    Abnahmeprotokoll und Fotodokumentation.
Stimme aus dem Objekt

So hat ein Mieter die vier Schritte erlebt.

  • Ankündigung und feste Zeitfenster vor Arbeitsbeginn.
  • Wohnen während der Bauzeit — Toilette nutzbar.
  • Übergabe mit Einweisung im fertigen Bad.
02 · Dokumentation

Was am Ende für Sie dokumentiert ist.

Die Dokumentation ist die Grundlage für Gewährleistung und spätere Nachweise. Sie kommt standardisiert — ohne Nachfrage.

  • Fotodokumentation
    Kritische Ecken und Anschlüsse, bevor die Fliese sie verdeckt.
  • Abnahmeprotokoll
    Gemeinsame Abnahme, auf Wunsch vor Ort mit Ihrer Technik.
  • Aufmaß
    Maße und Höhen der ausgeführten Konstruktion.
  • Auf Wunsch: Materialnachweise & Datenblätter
    Systemkomponenten der Abdichtung und des Belags.
03 · Bestand & unser Ansatz

Was wir im Bestand vorfinden — und wie wir es lösen.

Fünf Punkte, an denen im Bestand die Freigabe hängt. Öffnen Sie die, die Ihr Objekt betreffen.

Vor dem Rückbau wissen Sie selten, was unter dem Estrich liegt — Tragfähigkeit, Schwingung und Feuchteverhalten sind nicht mit Neubau vergleichbar.

Unser Ansatz
Wir bewerten Untergrund und Auflagersituation während des Rückbaus und entscheiden danach, wie der Aufbau gelagert wird: Entkopplung, Lastverteilung, bei Bedarf Ausgleich. Auffälligkeiten werden fotografiert und mit Ihrer Technik abgestimmt, bevor weitergebaut wird — Sie entscheiden mit, statt hinterher informiert zu werden.

Den richtigen Ansprechpartner finden.

Technische Rückfragen, regionale Projekte oder Partnerschaft — wir antworten direkt.

Ansprechpartner finden
